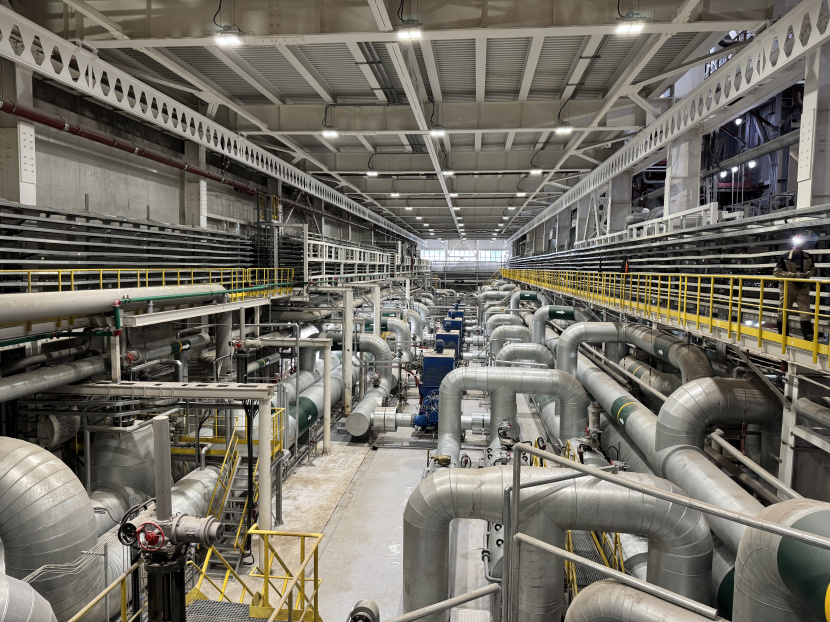

Сердце будущей ТЭЦ: специалисты ООО «БМУ ГЭМ» и ООО «Камаэлектромонтаж» ведут работы на Хабаровской ТЭЦ-4 20 декабря 2025
На площадке строительства крупнейшего энергопроекта Дальнего Востока – Хабаровской ТЭЦ-4 – кипит работа. С сентября 2024 года специалисты ООО «БМУ ГЭМ», выступая в роли подрядчика, и работники ООО «Камаэлектромонтаж» (субподрядчик), выполняют там большой комплекс электромонтажных работ. Генеральным подрядчиком строительства выступает АО «Усть-СреднеканГЭСстрой», заказчиком – ПАО «РусГидро».
В рамках договора перед коллективом «БМУ ГЭМ» поставлена стратегически важная задача: выполнить электромонтаж оборудования, отвечающего за эффективную работу и управление станцией.
В зону ответственности компании входят работы по устройству комплекса теплофикационной установки (КТФУ), систем газового хозяйства, а также создание систем автоматизации верхнего и нижнего уровня второго этапа строительства.
За прошедший период, с сентября 2024 по декабрь 2025 года, электромонтажники «БМУ ГЭМ» добились значимых результатов. Основные усилия были сосредоточены на КТФУ, где был выполнен полный цикл работ: монтаж КРУ-6 кВ (46 ячеек), монтаж распределительного устройства собственных нужд; проложены десятки километров кабеля, включая более 60 км силового и 64 км контрольного кабеля, смонтировано более 70 тонн кабельных металлоконструкций, выполнен монтаж систем отопления и вентиляции, монтаж систем управления насосным оборудованием, установка шкафов и пультов управления.
Параллельно велись работы по объектам газового хозяйства. Там гэмовцы проложили более 18 км силового и 35 км контрольного кабеля, обеспечив электроснабжение и контроль за системами газораспределения, очистки, аварийной сигнализации – критически важными для безопасности всей станции.
Сегодня на объекте полным ходом идет прокладка контрольных кабельных линий для систем верхнего уровня (АСУ ТП): проложено более 75 км из 102 км. Также бригады приступили к термостатированию и маркировке кабельных линий, подготовке к комплексным испытаниям смонтированных систем. На площадке строительства в пик работ находилось более 30 электромонтажников и в среднем 5-7 линейных ИТР, сейчас численность персонала понемногу сокращается, потому что работы подходят к завершению.
«Работа на таком объекте, как Хабаровская ТЭЦ-4, – это большая ответственность и профессиональный вызов для всей нашей команды. Мы понимаем, что от качества и сроков нашей работы зависит успех всего проекта», – отметил руководитель проекта ООО «БМУ ГЭМ» Дмитрий Багреев.
Завершить весь комплекс электромонтажных работ на Хабаровской ТЭЦ-4 специалисты ООО «БМУ ГЭМ» планируют в первом квартале 2026 года.
