Энергия для Эльги 25 сентября 2025
Специалисты ООО «БМУ ГЭМ» ведут строительство ПС 110 кВ Промплощадка для крупнейшего угольного месторождения.
В суровых условиях Якутии, на территории Эльгинского каменноугольного месторождения, одного из крупнейших в мире, кипит работа. ООО «БМУ ГЭМ» выполняет там строительство подстанции 110 кВ «Промплощадка».
Заказчиком строительства подстанции выступает ПАО «Эльгауголь». Подрядчик – ООО «БМУ ГЭМ». По условиям договора, строительство подстанции ведется «под ключ» с выполнением проектно-изыскательских работ, разработкой проектной и рабочей документации, поставкой материалов и оборудования, строительно-монтажными и пусконаладочными работами. Подстанция станет основным источником питания для расширяющейся части горно-обогатительной фабрики и всей сопутствующей инфраструктуры. Строящаяся подстанция 110 кВ позволит Эльгинскому угольному комплексу увеличить потребляемую мощность с 44 до 108 мегаватт, а также выполнять ремонты на воздушных линиях 35 кВ без перерыва электроснабжения основных производственных потребителей – обогатительной фабрики, электрических экскаваторов ЭКГ, аэропорта «Эльга» и вахтовых поселков.
К работам на площадке строительства специалисты БМУ ГЭМ приступили в апреле 2025 года. С апреля по июль на стройплощадке был оборудован вахтовый городок, выполнены земляные работы, устройство фундаментов под силовые трансформаторы, оборудование ОРУ- 110 кВ, здания ОПУ и ЗРУ-35 кВ. Выполнена поставка материалов и оборудования.
С июня специалисты БМУ ГЭМ приступили к монтажу металлоконструкций зданий ОПУ и ЗРУ-35 кВ и ОРУ-110 кВ. В июле начали сборку блочно-модульных зданий ОПУ.
В августе на площадку строительства были доставлены два силовых трансформатора ТДН-63000/110/35 общей мощностью 126 МВА, массой по 50 тонн каждый. Трансформаторы перевезли с железнодорожного тупика, разгрузили и смонтировали на фундаменты.

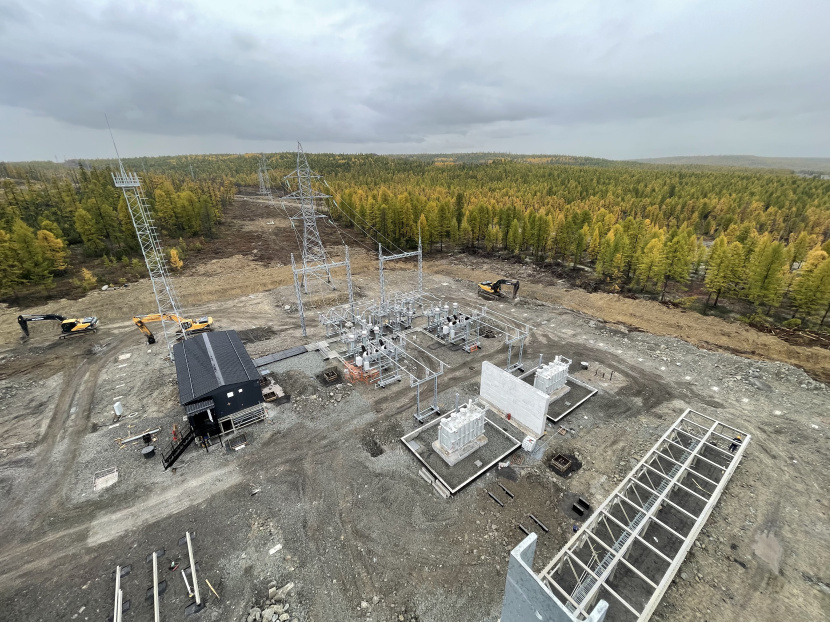

Параллельно выполнялись работы по монтажу электрооборудования ОРУ-110 кВ (разъединителей, выключателей, трансформаторов тока и напряжения), жесткой и гибкой ошиновки, монтаж железобетонных лотков и кабельных металлоконструкций на ОРУ-110 кВ.
Сейчас на стройплощадке трудятся 29 специалистов БМУ ГЭМ. Работы ведутся в активном темпе. В пик работ планируется еще нарастить численность персонала. «Строительство подстанции такого класса - это всегда вызов, а в условиях Якутии - вызов вдвойне. Наши специалисты работают с применением современных технологий и материалов, рассчитанных на экстремально низкие температуры. Мы понимаем всю ответственность, ведь от нашего труда зависит будущее всего Эльгинского месторождения»,- отметил руководитель проекта ООО «БМУ ГЭМ» Андрей Волошин.
По графику производства работ в этом году гэмовцы планируют выполнить на подстанции монтаж блочно-модульного здания ЗРУ-35 кВ, оборудования КРУ-35 кВ в здании. Работы по прокладке кабельно-проводниковой продукции, монтажу насосной пожаротушения и пуско-наладочные работы запланированы на весенний период 2026 года.
Строительство ПС 110 «Промплощадка» - часть масштабной инвестиционной программы развития Эльгинского месторождения. Надежное энергоснабжение – это необходимое условие для запуска второй очереди месторождения и выхода на плановые объемы добычи. Это, в свою очередь, означает новые рабочие места, развитие транспортной логистики и укрепление экономической мощи не только Нерюнгринского района, но и всей Республики Саха.
Справка
Эльгинское месторождение коксующегося угля считается одним из крупнейших в мире. Расположено в юго-восточной части Якутии, в 415 км к востоку от города Нерюнгри и в 300 км от Байкало-Амурской магистрали. Утверждённые запасы достигают 2,2 млрд тонн угля. Компания «Эльгауголь» начала здесь добычу в 2011 году, постепенно добавляя новые обогатительные мощности.
На первых этапах инвестпроекта компания работала на дизельных генераторах. В 2019 году предприятие было присоединено к Единой энергетической системе России. Для этого была построена подстанция «Эльгауголь» мощностью 125 МВА и линия 220 кВ «Призейская – Эльгауголь №1».
Сейчас электроэнергией обеспечены все основные активы угольного кластера: обогатительные фабрики, вахтовые поселки, аэропорт «Эльга» и логистические объекты.
Формирование надежного энергоснабжения является одним из ключевых факторов дальнейшего развития производственных программ угледобытчика.
