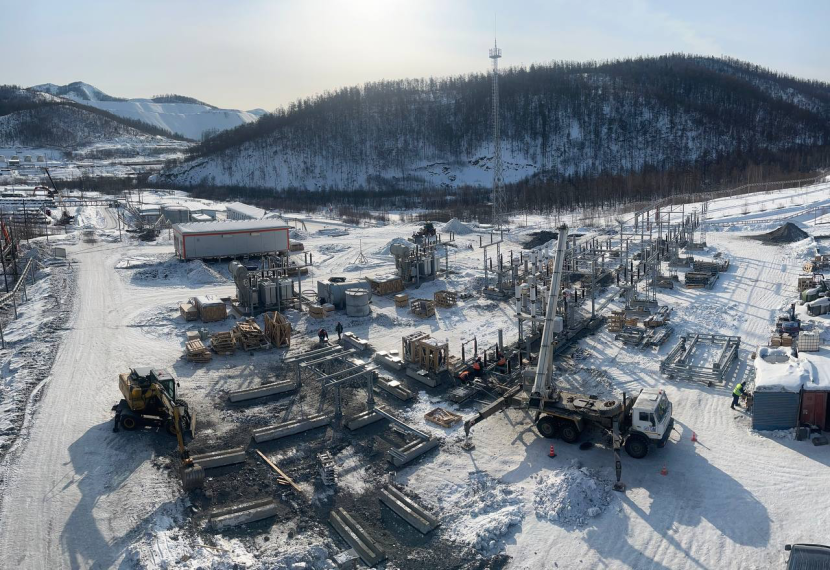

Специалисты БМУ ГЭМ продолжают строительство ПС 110 кВ Албазино в Хабаровском крае 10 марта 2025

Подстанция 110/35/6 кВ мощностью 2х40 МВА с шунтирующим реактором РТУ-25000/110 и БСК строится «под ключ» для обеспечения потребностей в электроэнергии золоторудного месторождения Албазино в Хабаровском крае. Заказчиком строительства выступает ООО «Ресурсы Албазино» (входит в состав компании Полиметалл). Подрядчик – ООО «БМУ ГЭМ». Ранее у ООО «БМУ ГЭМ» был успешно реализован с Полиметаллом проект строительства ПС 110 кВ Нежданинская в Якутии, это стало одним из ключевых факторов выбора БМУ ГЭМ в качестве Подрядчика на строительство ПС Албазино.
Договорные сроки строительства подстанции: с мая 2024 г. по май 2025 г. Фактически, специалисты БМУ ГЭМ приступили к выполнению работ на подстанции в конце августа 2024 года после того, как Заказчик передал строительную площадку.
Строительство подстанции осложняется несколькими факторами.
Так, первоначально общестроительные работы находились в зоне ответственности Заказчика. Но впоследствии было принято решение передать выполнение общестроительных работ БМУ ГЭМ. «По условиям договора, Заказчик должен был передать нам строительную площадку в мае 2024 года. Вместо этого передал в августе 2024 года. С учетом мобилизации на площадку техники и персонала, был упущен самый важный летний период выполнения общестроительных работ», - рассказывает директор ООО «БМУ ГЭМ» Анатолий Хабуктанов. Несмотря на это, за короткий период до наступления зимних холодов, субподрядчик по общестроительным работам ИП Саакян М.Б. успел выполнить часть работ: фундаменты под трансформаторы и УШР. А потом в регионе установились низкие температуры и все оставшиеся общестроительные работы сотрудники субподрядной организации выполняют с февраля 2025 года. «Грунты в месте строительства объекта оттаивают к июню месяцу, поэтому сейчас крайне сложно разрабатывать котлованы под порталы, ОПУ, возможно работать только гидромолотом», - говорит Саакян М.Б. «От скорости выполнения общестроительных работ зависит ход выполнения всех работ на подстанции. И сейчас крайне важно завершить их, чтобы приступить к электромонтажным работам, - говорит Анатолий Хабуктанов. – Для нашего субподрядчика это своего рода вызов, проверка на прочность».
Вторая сложность – это географическое положение строящейся подстанции. На сегодняшний день - это самый отдаленный объект для БМУ ГЭМ. Чтобы добраться туда, нужно сначала прибыть в г. Хабаровск, затем переехать в г. Комсомольск-на-Амуре, а потом еще около 400 км. автотранспортом ехать по грунтовой дороге до места строительства. По пути следования протекает река Амгунь, через которую есть переправа: летом – паромная, зимой – ледовая. Именно через нее на объект завозятся все строительные материалы и оборудование. Таким образом, в период ледостава и весеннего таяния льда туда вообще нет доступа.
По условиям договора, БМУ ГЭМ осуществляет строительство подстанции «под ключ» с поставкой материалов, оборудования, строительными, электромонтажными и пусконаладочными работами. Так, основное электрооборудование подстанции – два силовых трансформатора ТДТН-40000/110/35/6 ХЛ1 весом около 59 т каждый (производства ООО «Воронежский трансформатор») и должны были поставить на объект в сентябре-октябре 2024 года. «Мы не смогли этого сделать так как доставка всех грузов производится через паромную переправу на реке Амгунь, уровень воды в которой в сентябре начал резко падать, и мы не смогли увезти силовое оборудование на пароме, нам просто не позволили этого сделать погодные условия», - отмечает Анатолий Хабуктанов. Поэтому трансформаторы в ноябре 2024 года законсервировали на берегу р. Амгунь, дождались, когда на переправе установился крепкий лед, и по зимнику доставили на подстанцию в конце февраля 2025 года. Вместе с трансформаторами в феврале на объект строительства был доставлен управляемый шунтирующий реактор РТУ-25000/110 (Китай) весом 60 т. «Доставка основного силового электрооборудования на площадку строительства подстанции была сопряжена со сложными логистическими условиями: сначала трансформаторы переправили «по зимнику» через реку Амгунь, а затем на тралах - до места установки на расстояние 40 км в сложных условиях горной местности: крутые подъемы, повороты, спуски», - рассказывает руководитель проекта БМУ ГЭМ Евгений Токарев.
На сегодняшний день все оборудование и практически все материалы находятся на площадке строительства подстанции. Очень слаженно и быстро по данному вопросу отработали отдел комплектации оборудования (начальник Сергей Ли) и отдел материально-технического снабжения (начальник – Ростислав Васильев). Сейчас перед гэмовцами стоит очень сложная задача: выполнить оставшийся объем общестроительных работ, все электромонтажные работы и приступить к пусконаладочным.
Сегодня на площадке строительства ПС 110 кВ Албазино работают более 15 специалистов Братского филиала, Трансформаторного участка и Участка механизации БМУ ГЭМ, а также сотрудники субподрядной организации - ИП Саакян М.Б. Руководит работами на подстанции Евгений Токарев, - профессионал своего дела, которому руководство БМУ ГЭМ доверяет самые сложные задачи. Электромонтажные работы выполняет персонал Братского филиала, среди которых опытные прорабы и мастера: Денис Зизин, Сергей Безделев и электромонтажники: Владимир Зубчевский, Илья Козловских, Сергей Мороз, Антон и Аркадий Чудиновы, Георгий Барсуков. Также на площадке строительства трудятся опытные механизаторы: Анатолий Сердюков, Владимир Лапынин, Андрей Едзаев. Большой объем работы уже выполнили специалисты трансформаторного участка: Александр Слободчиков, Виктор Адамчук, Александр Рудык, Николай Чесноков, Роман Дорошин. «На сегодняшний день на объект поставлены практически все материалы и оборудование, имеется достаточное количество техники, работает боеспособный коллектив, по мере необходимости будем увеличивать численность персонала», - говорит Евгений Токарев. – Уверен, что мы справимся с этой сложной задачей в установленные сроки»!
Справка
Албазино - богатое месторождение упорного золота, greenfield проект Полиметалла расположено в районе им. Полины Осипенко Хабаровского края на удаленной территории, покрытой тайгой, примерно в 780 км к северо-востоку от Хабаровска и в 440 км от Амурска. Ближайший поселок Херпучи расположен в 114 км от месторождения и связан с Албазино круглогодичной грунтовой дорогой. Речной порт Оглонги расположен в 6 км от Херпучи на реке Амгунь и имеет сообщение с портами Николаевска-на-Амуре (примерно 180 км) и Амурска (примерно 600 км).
Сегодня Албазино включает в себя действующий карьер/рудник и флотационную фабрику, производительностью 1,6 млн. тонн в год, введенную в эксплуатацию в 2011г. Албазинская руда является упорной. Основная часть золота тесно связана с арсенопиритом и пиритом в микроскопической и субмикроскопической форме. Она не поддается прямому выщелачиванию цианированием. Зоны окисленной и переходной руды разработаны до глубины 40 метров. Руда поступает на щековую дробилку предварительного дробления с крупностью 250 мм. Дробленая руда подается в трехступенчатый цикл измельчения (в одной мельнице полу-самоизмельчения и двух шаровых мельницах) и двухступенчатый обычный цикл флотации на двух параллельных линиях. Концентрат фильтруется, высушивается, а затем перевозится автомобильным транспортом и баржами на действующую фабрику автоклавного выщелачивания в Амурске.
